一、人防區預留預埋一般要求
1、人防預留預埋的內容:人防區內各專業的預留預埋線管和套管。
2、各人員出入口和連通口的防護密閉門門框墻、密閉門門框墻上均在平時預埋幾根備用管,管徑為65mm,管壁厚度不小于2.5mm的熱鍍鋅鋼管。
3、各種穿越外墻、臨空墻、防護密閉隔墻和密閉隔墻的電纜管線作好預埋,預留備用管,并作好防護密閉或密閉處理。
4、由地下室配電房各引一路低壓電纜至各人防區配電箱,相鄰地塊戰時區域電站引來的人防電源作為戰時備用電源。戰時電源臨戰時需在3天轉換時限內完成調試,平時做好電源回路的預埋管工作。
5、各種設備安裝的預留孔洞。
二、人防施工注意事項
1、所有穿越人防區防護密閉隔墻、密閉隔墻及頂板的壓力管道均需預留防護密閉套管,防護套管做法參照圖集07FS02(人防水),重力排水不得穿越人防區隔墻及頂板。
2、人防防爆地漏安裝應符合07FS02(人防水)規定。防爆地漏安裝需要注意建筑后澆層厚度,控制好地漏安裝標高,安裝完畢后地漏蓋需取下另行存放,地漏內采用編織袋內裝鋸木屑填塞飽滿密實,以防堵塞。待建筑地面完成后再安裝地漏蓋。
3、人防區暗裝電氣管路均采用壁厚不小于2.5mm的熱鍍鋅鋼管,穿過人防隔墻及頂板的電氣管線,需按照05SFD10(人防電)規定做防護密閉處理,明配管需預留穿人防隔墻及頂板的密閉套管,密閉套管做法詳05SFD10(人防電)。并需注意戰時如信號管、檢測管等穿防護墻的備用預留管。

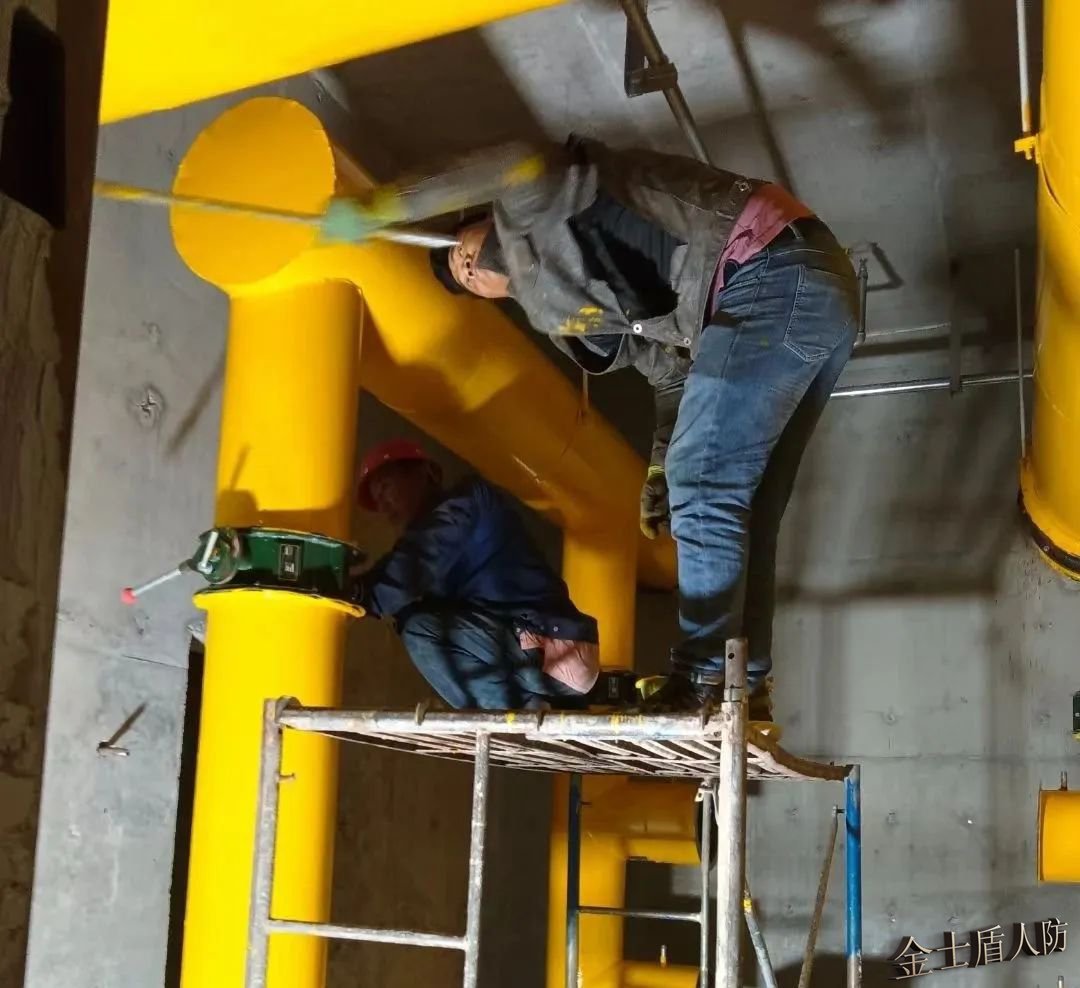

4、人防區戰時安裝的風管穿防護墻處需隨結構施工預留符合密閉要求的預留管,預留管尺寸、坐標、標高均需核對各專業圖紙做綜合排布,以免造成各專業間管線沖突,人防通風各種預留管道均需符合人防規范要求。
三、各種穿防護墻密閉做法
1、電氣鋼管采用鋼板密閉肋,厚3~4mm,鋼板密閉肋應與結構鋼筋焊牢。
2、電氣剛性阻燃塑料管采用相同質材塑料板制作密閉肋,板厚>5mm。
3、通風管鋼管厚度應不小于3mm,密閉肋厚5~6mm,出墻面長度應為100mm。
四、人防工程密閉套管預留預埋:
穿過人防護結構給水引入管,排水出戶管、通氣管、供油管、消防給水管,在其穿墻和樓板處應預埋防護密閉套管;
給水管,壓力排水管的密閉穿墻短管,采用壁厚大于3mm的熱鍍鋅鋼管,密閉翼環應采用10-12mm的鋼板制作,鋼板要平整,其翼高宜為30-50mm,密閉翼環與密閉穿墻短管的結合部位其焊縫區要求飽滿、均勻、嚴密。
密閉穿墻短管兩端的固定法蘭做法于密閉翼環做法相同,密閉穿墻短管兩端固定法蘭外側要與墻面在同一平面上;
密閉翼環應位于墻體厚度的中間,并應與周圍結構鋼筋焊牢,密閉穿墻短管的軸線應與所在墻面垂直。
五、結構孔洞預留
認真熟悉圖紙,仔細核對建筑、結構與安裝各專業圖紙預留孔洞是否一致,全部匯集到結構預留孔洞圖紙上,以便結構按圖進行預留,避免各專業分別提交預留孔洞圖造成沖突。
根據設計資料,收集對應大型機電設備數據,復核機電大型設備吊裝孔洞尺寸、預埋件、荷載等條件能否滿足大型設備的吊裝要求。
結構施工前應完成如電氣豎井、水管井等管線集中部位及人防口部等關鍵部位預留孔洞的深化布置設計,出具豎井預留孔洞大樣圖。
結構鋼筋施工過程中需要隨鋼筋施工進度進行巡查,隨時提醒鋼筋作業進行孔洞預留,鋼筋施工完畢模板支護之前需要全面核對預留孔洞位置,標高是否與圖紙一致,發現問題立即通知土建相關管理人員落實整改,并跟進復查整改后是否合格。
